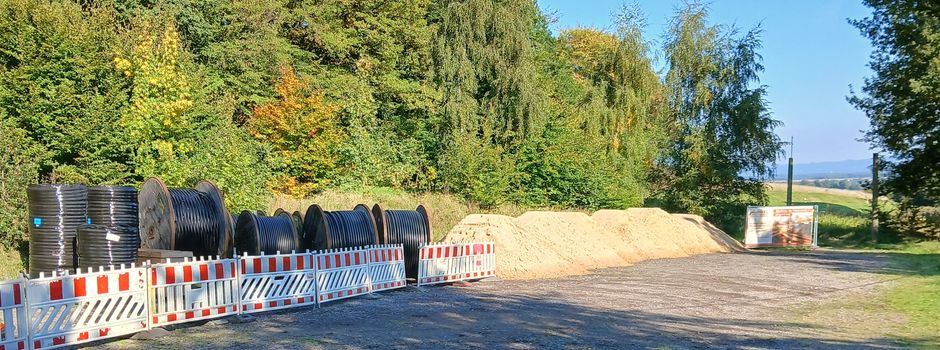

Die Arbeiten beginnen am Sportplatz am 6./7. Oktober. Innerhalb von 3 Wochen soll die Kreuzung Gartenstraße erreicht sein.
Phase 1:
Laacherstraße mit Weg bis zum Schützenhaus Gartenstraße Hauptstraße bis Borngasse
weitere Phasen:
Hauptstraße bis Gleeserstraße Zehntgasse Kirchstraße
Gleichzeitig werden Strom-Erdkabel und die Leerrohre für die Glasfaseranschlüsse verlegt. Außerdem müssen die Kabel für die Straßenbeleuchtung mit verlegt werden.
Anschließend werden die Leerrohre für Glasfaser auch in allen Straßen verlegt, in denen heute noch kein Glasfaser verfügbar ist.
Wenn die Hausanschlüsse für Strom verlegt werden, wird auch grundsätzlich gleichzeitig ein Leerröhrchen für den Glasfaseranschluss mit verlegt.
In den Straßen, in denen nur das Glasfaser-Leerrohr verlegt wird, werden die Hausanschlüsse nur dann erstellt, wenn es einen Antrag/Auftrag an EON bereits gibt. Anträge können bei EON Online noch erstellt werden.
In der Phase 1 werden in einem erweiterten Projekt für den Kreis MYK von der Laacherstraße aus auch der Waldfrieden und der Campingplatz per Glasfaser angeschlossen.
Wichtig ist, das auf die verlegten Leitungen der Strom erst später aufgeschaltet werden kann, wenn die Voraussetzungen dafür gegeben sind. Die Anwohner werden frühzeitig darüber informiert. Die Versorgung über die Dachständer wird auch noch etwas länger in Betrieb bleiben, damit die notwendigen Arbeiten in den Häusern in Ruhe durchgeführt werden können.
Das Projekt wird sicher einige Monate dauern. Es wird in den Straßen, in denen dann aktuell gearbeitet wird, zu Beeinträchtigungen kommen, was nicht zu vermeiden ist. Wir werden frühzeitig das Projekt laufend abstimmen, um notwendige Straßensperrungen abzusprechen.
Wir bitten um Nachsicht und Verständnis für alle Beeinträchtigungen.
Wir werden sicher laufend in der App über den Fortgang berichten.
